Vindkraftsprojekt Poseidon
Vattenfall planerar tillsammans med Zephyr en vindpark till havs utanför Sveriges västkust.
Området för den planerade vindkraftsparken är beläget i södra delen av Skagerrak, inom svensk ekonomisk zon utanför territorialgränsen, cirka 40 kilometer nordväst om Göteborg.
Regeringen har beslutat att ge tillstånd till den havsbaserade vindkraftsparken Poseidon i södra Skagerrak utanför Stenungsund på västkusten. Poseidon kommer att kunna leverera upp till 5,5 TWh per år inom elprisområde 3.
Om projektet Poseidon
| Antal vindkraftverk | Maximalt 81 |
| Totalhöjd | 260–340 meter |
| Årlig produktion | Cirka 5 500 GWh |
| Installerad effekt | Cirka 1 400 MW |
| Planerat drifttagande | Tidigt 2030-tal |
Den planerade havsbaserade vindkraftsparken Poseidon har potential att bidra med ett stort tillskott av förnyelsebar energi i Västra Götalandsregionen. Vindkraftsparken kan producera cirka 5,5 TWh el, vilket motsvarar elförbrukningen för omkring 1 miljon hushåll (5 500 kWh per hushåll/år). Västra Götaland står inför en genomgripande grön omställning och elektrifiering inom industri- och transportsektorn. Behovet av el i länet väntas närmast dubbleras till 2030 och tredubblas till 2045.
Det 152 kvadratkilometer stora området ligger cirka 40 kilometer nordväst om Göteborg inom svensk ekonomisk zon. Maximalt kommer 81 vindkraftverk med en totalhöjd på maximalt 340 meter installeras. Vindkraftsparken är planerad med flytande fundament och har därmed möjlighet att bli Sveriges första vindpark med flytande fundament.
Projektet drivs gemensamt av Vattenfall och Zephyr i det samägda bolaget KonTiki Vind AB, där Vattenfall är majoritetsägare.

Karta och visualiseringar

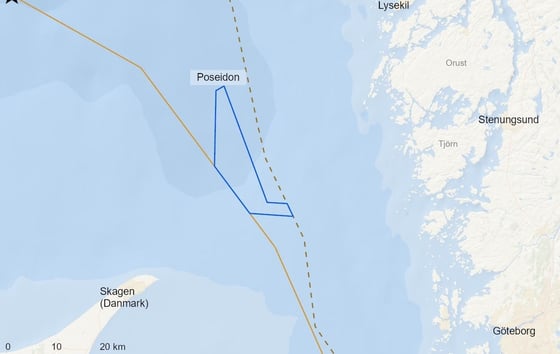

Kartan visar läget för den planerade havsbaserade vindkraftsparken Poseidon i Skagerrak utanför Sveriges västkust. Projektområdet är markerat med blå kontur och ligger cirka 25 kilometer väster om Göteborgs skärgård, mellan Sverige och Danmark.
Vad händer i projekt Poseidon just nu?
Pågående samråd
Just nu pågår ett fortsatt samråd om Poseidons anslutning till transmissionsnätet. Ett första samråd genomfördes vintern 2024/2025 och omfattade en sjökabelkorridor från vindkraftparken till fyra alternativa landfästen. Det fortsatta samrådet omfattar nu en reviderad sträckning till havs samt den fortsatta anslutningen på land fram till transmissionsnätet.
Mer information och aktuella samrådsdokument hittar du på Zephyrs hemsida.
Välkommen att lämna synpunkter senast den 6 december 2026!
Regeringen beviljade huvudtillstånd för projektet i november 2024, och tillstånd för parkens interna kabelnät beviljades i juni 2025.
Projektet arbetar fortsatt med att analysera möjliga kabelkorridorer till havs samt på land för att möjliggöra anslutning till transmissionsnätet. Arbetet med projektets tekniska utveckling drivs vidare, med stöd i data från genomförda havsbottenundersökningar.
Flera centrala steg återstår, däribland ytterligare tillstånd och nätanslutning. Om dessa kommer på plats kan Poseidon bidra med betydande värden till energiomställningen i Västra Götaland och Sverige.
Uppnådda milstolpar
- Val av lokalisering inför etablering av vindkraftspark genomförs 2020-2021.
- Under maj–juli 2021 genomförs ett samlat avgränsningssamråd som innefattar vindkraftspark med internkabelnät samt transformatorstation.
- Ansökan om tillstånd för byggnation och drift av vindkraftspark i enlighet med lagen om Svensk Ekonomisk Zon samt nedläggning av internkabelnätet enligt lagen om kontinentalsockeln skickas in till Sveriges regering i december 2022.
- Ansökan för vindkraftsparken kungörs av länsstyrelsen i Västra Götaland i september 2023.
- Havsbottenundersökningar genomförs under andra halvan av 2023.
- Till förmån för andra intressen till havs tas projektområdet Poseidon Syd bort från ansökan i december 2023. Ansökan består nu av Poseidon Nord.
- Länsstyrelsen i Västra Götaland föreslår i februari 2024 att regeringen ger tillstånd till vindkraftsparken Poseidon.
- SGU föreslår i mars 2024 att regeringen ger tillstånd, enligt Kontinentalsockellagen, för nedläggande och bibehållande av internkabelnätet.
- Regeringen beviljar tillstånd för byggnation och drift av vindkraftsparken i november 2024.
- Regeringen beviljar i juni 2025 tillstånd för nedläggande och drift av internkabelnätet.
Video player requires marketing cookies.
To view this content please click here to allow marketing cookies.
Lär dig mer om projektet
Få en introduktion till det havsbaserade vindkraftsprojektet Poseidon. I filmen berättar vi mer om projektet, dess betydelse för framtidens fossilfria energisystem och hur vi arbetar med utvecklingen av havsbaserad vindkraft.
Video player requires marketing cookies.
To view this content please click here to allow marketing cookies.
Om marina bottenundersökningar
Hör mer om projekten och hur vi arbetar med marina bottenundersökningar, som är en viktig del inför framtagandet av en miljökonsekvensbeskrivning.

Läs mer
- Grönt ljus för vindkraftsparken Poseidon i Västerhavet
- Länsstyrelsen föreslår att regeringen ger tillstånd till den havsbaserade vindkraftsparken Poseidon
- Debattartikel: ”Ny havsbaserad vindkraft möjliggör fossilfritt flygande”
- Vattenfall och Preem ska undersöka storskalig utfasning av fossila bränslen med hjälp av havsbaserad vindkraft och vätgas
- Vattenfall och Preem går vidare med samarbetet kring fossilfri vätgas till biobränslen
- Vattenfall investerar i två havsbaserade vindkraftsprojekt utanför Göteborg
- Om Poseidon på Zephyrs webbplats
- Frågor och svar om Poseidon
Samordning och kompetens ger många fördelar
Vattenfalls målsättning är att på ett miljömässigt ansvarsfullt sätt bygga en så effektiv vindkraftspark som möjligt. För att minimera effekterna i miljön görs många olika miljöstudier där vi tar hjälp av ledande expertis på respektive område. Som en världsledande utvecklare av havsbaserad vindkraft kan vi på Vattenfall dra nytta av vår långa erfarenhet och unika kompetens inom miljöområdet, vi hittar lösningar och gör anpassningar under byggnationstiden men även i drift.
Samarbete med lokalsamhället är viktigt för Vattenfall och anläggningen av en vindkraftspark skapar många arbetstillfällen. Under byggnation behövs lokala underleverantörer av bland annat konsulttjänster, utrustning, installationer och service.
Mer om vindkraft
Här hittar du fler faktabaserade informationskällor om vindkraft.
Kontaktperson
Relaterad information

Läs svaren på några av de vanligaste frågorna om vindkraftsparken Poseidon.

Fotomontage ger en uppfattning om hur vindkraftsparken Poseidon kan se ut från land.

Vattenfall och Zephyr planerar den havsbaserade energiparken Vidar i norra Skagerrak.

Det havsbaserade vindprojektet Kattegatt Syd ligger cirka 25 kilometer utanför Falkenberg.

Kriegers flak ligger i södra Östersjön, cirka 30 kilometer söder om Trelleborg.
