Vindkraftspark Bruzaholm

Vattenfalls vindkraftspark Bruzaholm, som även omfattar ett batterilagringssystem, har tagits i drift. Vindkraftparken och batterilagret är belägna nordväst om Bruzaholm i Eksjö kommun.

Vindkraftsparken består av totalt 21 stycken 6,6 MW vindkraftverk med en totalhöjd om 240 meter. Totalt kommer vindkraftsparken kunna producera cirka 460 GWh per år. Produktionen kan årligen förse cirka 91 500 hem med förnybar hushållsel.

Som ett led i att stödja industrin att bli fossilfri har Vattenfall tecknat avtal med Volvo om att sälja femtio procent av den el som produceras i vindkraftsparken under en tioårsperiod.

Stabilare elnät med batterilagringssystem

I anslutning till vindkraftsparken har Vattenfall även byggt ett batterilagringssystem. Batterienergianläggningen kommer att hjälpa till att bevara balansen i elsystemet, vilket gör elnätet mer stabilt, och kommer även att bidra till minskade elpristoppar.

Batterierna med tillhörande kraftelektronik ryms i 60 batterimoduler med en total effekt på 38 MW och 38 MWh energilagringskapacitet.

Slutskedet av byggnationen

Arbete pågår med att slutföra de sista delarna av byggnationen vilket omfattar en del åtgärder, tester och inspektioner samt återställning av mark. I övrigt har såväl vindkraftverken som batterienergilagret tagits i drift.

Byggprocessen månad för månad

Här kan du ta del av uppdateringar och nyhetsbrev om vindkraftspark Bruzaholm under byggnation.

Bygge av vindkraftsparken Blakliden Fäbodberget

Möjligheter för det lokala näringslivet

En mångfald av lokala företag har varit involverade i byggnationen vilket ligger helt i linje med Vattenfalls ambition att i största möjliga mån engagera det lokala näringslivet i byggprocessen. Vindkraftsetableringen innebär stora investeringar och Vattenfall har haft som målsättning att utbyggnaden ska komma människor till del i form av företagande och jobb lokalt. Vattenfall har därför samarbetat med Eksjö kommun och Eksjö.nu för att förverkliga ambitionen.

En leverantörsdatabas har även varit kopplad till projektet där lokala och regionala företagare har kunnat registrera sig och sitt företag för att bli synliga samt matchningsbara för våra huvudentreprenörer och leverantörer.

Leverantörsdatabas

Stöd till lokal utveckling

Förutom att vindkraftverken kommer att bidra med förnybar energi i södra Sverige så betalas även stöd till lokal utveckling ut till föreningar och organisationer i området i syfte att främja bygdens kultur, näringsliv, service och livsmiljö. Stöd till lokal utveckling, SLU, är Vattenfalls modell i Bruzaholm för att ge tillbaka till bygden omkring vindkraftsparken.

Stödet är en ersättning om 13 000 kronor per vindkraftverk och år (inklusive indexuppräkning), som kan användas till projekt, investeringar och gemensamma anläggningar som är positiva för områdets utveckling. De första utbetalningarna av stöd till lokal utveckling betalades ut i förskott under byggnationen av vindkraftparken. Stödet kommer sedan att betalas ut årligen under hela vindkraftparkens livstid (ca 30 år), med avdrag för de två år som medel betalats ut under byggnation.

Det är Brokabovägens bygdepengsförening, ideell förening, som är mottagare av stödet. Föreningen kommer även att hantera inkomna ansökningar och ta beslut om fördelning av stöd.

Mer information och ansökan om stöd till lokal utveckling

Välkommen att höra av dig till oss om du har frågor eller funderingar kring SLU.

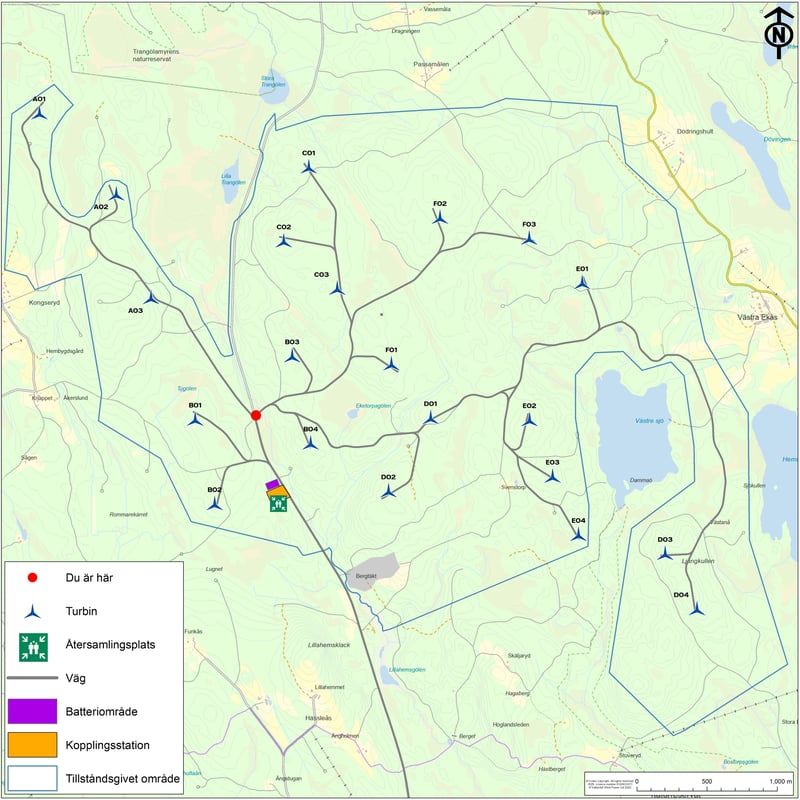

Karta över Bruzaholm

Kartan visar slutgiltig layout och placering av de 21 vindkraftverken, batterienergilagret samt kopplingsstation och finns uppsatt på två informationsskyltar i vindkraftparken.Kartan visar slutgiltig layout och placering av de 21 vindkraftverken, batterienergilagret samt kopplingsstation och finns uppsatt på två informationsskyltar i vindkraftparken.

De 21 vindkraftverken är belägna nordväst om samhället Bruzaholm inom ett tillståndsgivet område som framför allt består av brukad skog. Vägarna som sträcker sig fram till varje vindkraftverk ansluter till Brokabovägen som skär genom området. På Brokabovägens västra sida är totalt 5 vindkraftverk belägna (A01, A02, A03, B01 och B02) samt ett batterienergilager och en kopplingsstation. På Brokabovägens östra sida är totalt 16 vindkraftverk belägna (B03, B04, C01, C02, C03, F01, F02, F03, D01, D02, D03, D04, E01, E02, E03 och E04).

Vindkraftverk B01 och B02 är belägna längs med vägar som ansluter till Brokabovägen i vindkraftparkens sydvästra hörn medan vindkraftverk A01, A02 och A03 är belägna i vindkraftparkens nordvästra del och väster om naturreservatet Trangölamyren, längs med en väg som ansluter till Brokabovägen. Vindkraftverken på Brokabovägens östra sida är belägna längs med två huvudvägar som förgrenar sig åt nordost respektive ost/sydost. Längs med vägen som sträcker sig åt nordost är vindkraftverken B03, F01, C01, C02, C03, F02 och F03 belägna. Dessa vindkraftverk är spridda i landskapet längs med vägar som förgrenar sig. Längs med vägen som går åt ost/sydost är vindkraftverken B04, D01, D02, E01, E02, E03, E04, D03 och D04 belägna. Även dessa vindkraftverk är spridda i landskapet längs med vägar som förgrenar sig.

Så här går processen till

Projekthistorik

  • 2015 hölls samråd med länsstyrelse, kommun och allmänhet.
  • I december 2016 lämnade Vattenfall in en tillståndsansökan för uppförande och drift av gruppstation för vindkraftverk i Eksjö kommun.
  • 2018 tog kommunfullmäktige i Eksjö kommun, med klar majoritet, beslutet att tillstyrka vindkraftspark Bruzaholm i sin helhet.
  • 2018 beslutade miljöprövningsdelegationen vid länsstyrelsen i Östergötland att avslå Vattenfalls ansökan om tillstånd för vindkraftspark Bruzaholm.
  • I september 2018 överklagade Vattenfall miljöprövningsdelegationens beslut.
  • Den 23 oktober 2019 i Eksjö, höll mark och miljödomstolen i Växjö ett sammanträde.
  • Den 22 november 2019 meddelade mark- och miljödomstolen att de ändrade miljöprövningsdelegationens beslut och gav tillstånd enligt miljöbalken för uppförande och drift för högst 23 vindkraftverk med maximalt 240 meters totalhöjd. Domen överklagades till Mark- och miljööverdomstolen.
  • Den 28 april 2020 meddelade Mark- och miljööverdomstolen att de inte meddelar prövningstillstånd. Mark- och miljödomstolens dom vann därmed laga kraft.
  • Under 2021 gav Energimarknadsinspektionen nätägaren Eon Energidistribution AB nätkoncession, det vill säga tillstånd, för byggnation av en ny 130 kV kraftledning för att ansluta vindkraftspark Bruzaholm till elnätet.
  • Den 22 mars 2023 tog Vattenfalls styrelse ett positivt investeringsbeslut för vindkraftspark Bruzaholm.
  • I början av sommaren 2023 påbörjades byggnationen av vindkraftspark Bruzaholm.
  • Den 30 augusti 2023 tog Vattenfall ett ceremoniellt första spadtag tillsammans med Kanonaden, Siemens-Gamesa och Eksjö kommun.
  • Under våren 2024 påbörjades byggnationen av batterilagringssystemet.
  • Vindkraftspark Bruzaholm och batterilagret togs i drift i december 2025.


Fakta om projekt Bruzaholm

Plats Eksjö kommun
Lagakraftvunnet tillstånd April 2020
Antal vindkraftverk 21
Maximal totalhöjd 240 meter
Regionnätsägare Eon
Preliminär idrifttagning 2025
Elområde SE3

Frågor och svar

Se svaren på några av de vanligaste frågorna om landbaserad vindkraft i Sverige.

Två byggnadsarbetare står och sitter högst upp på ett vindkraftverk där flera vindkraftverk skymtar i bakgrunden.

Kontaktpersoner

Kathinka Löfberg
Kathinka Löfberg
Projektledare
Anna Cederberg
Anna Cederberg
Kommunikatör
Jan Juel
Jan Juel
Platschef

Relaterad information

Bygge av vindkraftsparken Blakliden Fäbodberget

Läs de senaste nyheterna om bygget av vindkraftspark Bruzaholm.

Flygfoto av vindkraftsparken Stor-Rotliden

Vindkraft är ett viktigt energislag för att vi ska lyckas minska växthusgasutsläppen.

Video player requires marketing cookies.
To view this content please click here to allow marketing cookies.

Vindkraftverk i den havsbaserade parken DanTysk

Hur påverkar vindkraft miljön?
