Juktans kraftverk

En förstudie visar att en ombyggnad av Juktan till ett pumpkraftverk är både lönsam och tekniskt möjlig.

Juktans kraftverk ligger mellan sjöarna Storjuktan och Storuman i övre delen av Umeälven, i Sorseles kommun. Kraftverket som togs i drift 1978, var det första stora pumpkraftverket i Sverige.

År 1996 byggdes Juktan om till ett vanligt vattenkraftverk. Efter en förstudie med positivt resultat om att bygga om till pumpkraftverk på nytt har Vattenfall under hösten 2023 tagit steget till förprojektering.

Pumpkraftverket Juktan togs i drift 1978.

Sveriges största pumpkraftverk kan bli verklighet

Vattenkraften som står för drygt 40 procent av Sveriges elproduktion är mycket viktig för den gröna omställningen. Förstudien visar att en ombyggnad av Juktan till ett pumpkraftverk är både lönsam och tekniskt möjlig. Under förprojekteringen söks bland annat nya tillstånd och byggprojektet planeras i detalj.

En ombyggnad av Juktan är i linje med Vattenfalls strategi om att bidra till den ökande efterfrågan på fossilfri el, vilket är en förutsättning för att uppnå klimatmålen.​ Samrådet är klart och samrådsredogörelsen är inskickad till länsstyrelsen.

Om investeringsbeslut fattas blir Juktan med sina 315 MW Sveriges största pumpkraftverk, eller enkelt uttryckt en mycket viktig tillgång för elektrifieringen och möjliggöra fossilfrihet.

Video player requires marketing cookies.
To view this content please click here to allow marketing cookies.

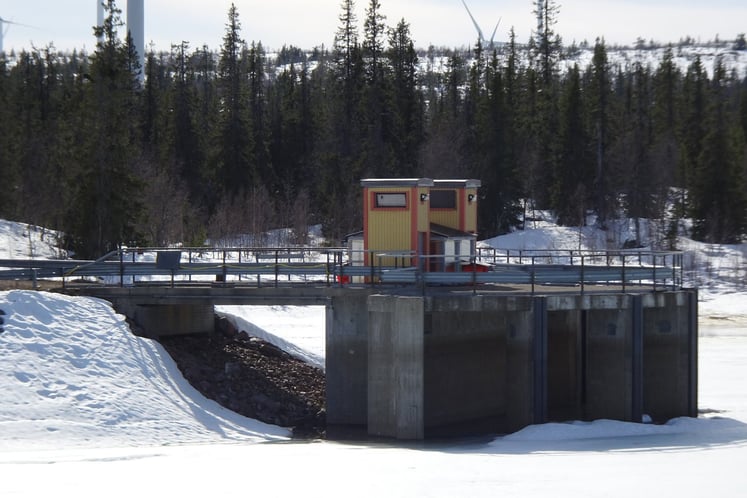

Vattenkraftverket i Juktan

Med hjälp av en digital tvilling till Juktan kan Vattenfalls R&D-labb göra noggranna mätningar inför ombyggnaden. Se mer i den här videon.

Skiss över pumpkraftverket i Juktan

Vatten pumpas från sjön Storjuktan upp till Blaiksjön, som ligger drygt 210 meter högre upp. När el ska produceras släpps vattnet från Blaiksjön antingen tillbaka till Storjuktan eller till sjön Storuman. Från Blaiksjön till Storuman blir därmed nettofallhöjden ungefär 270 meter.

Fakta om Juktan

  • Ett pumpkraftverk är en särskild form av vattenkraftverk som lagrar energi i form av vatten som pumpas upp till ett vattenmagasin och kan producera elenergi när den behövs.
  • Pumpkraftverket i Juktan planeras att tas i drift 2032.
  • Den nya anläggningen kan producera el till en maximal effekt av 315 MW.
  • Magasinet i Blaiksjön har en reglerbar volym på 38,7 miljoner kubikmeter, vilket räcker till fyra dygns produktion vid maximal effekt.
  • Ombyggnaden omfattar bland annat en ny turbin, generator, transformator och 400 kV ställverk ovan jord​.

Ombyggnad av vattenkraftverk – så här går det till:

Projekthistorik

  • Tillståndsansökan inklusive miljökonsekvensbeskrivning (MKB) och teknisk beskrivning (TB) lämnades in till mark- och miljödomstolen den 20 mars 2024.
  • Förprojektering inleddes under hösten 2023 och beräknas pågå till och med 2026.
  • Samråd har genomförts och en samrådsredogörelse skickades in till länsstyrelsen i augusti 2023.
  • En förstudie med positivt resultat avslutades i augusti 2023.
